La maîtrise budgétaire de la RE2020 n’est pas une bataille sur le prix des matériaux, mais un exercice de pilotage des risques techniques et contractuels.
- L’intelligence de conception (orientation, structure) en amont génère plus d’économies que la négociation des matériaux.
- La sécurisation contractuelle via un CCTP précis et une obligation de résultat est votre meilleure assurance contre les plus-values.
Recommandation : Transformez chaque exigence de la RE2020 en un point de contrôle maîtrisé dans votre processus pour sécuriser vos marges et garantir la conformité.
Pour tout constructeur de maisons individuelles, l’équation de la RE2020 ressemble à un véritable casse-tête : comment concilier des exigences de performance énergétique et carbone drastiques avec la réalité économique d’un chantier ? La tentation est grande de se focaliser sur les postes de dépenses les plus visibles, comme le choix d’une pompe à chaleur dernier cri ou d’un isolant ultra-performant. Pourtant, cette approche ne résout qu’une partie du problème. La grande nouveauté de la RE2020, au-delà de l’indicateur Bbio, est l’introduction de l’analyse du cycle de vie avec l’indicateur Ic_construction, qui mesure l’impact carbone des matériaux et du chantier.
Cette complexité supplémentaire change la donne. Elle déplace le curseur de la simple performance thermique vers une vision globale du projet. Les surcoûts, souvent estimés entre 5 et 8%, ne sont pas une fatalité. Mais si la véritable clé pour respecter la RE2020 sans faire déraper le budget n’était pas dans la course à l’équipement le plus cher, mais dans une stratégie d’anticipation et de contrôle à chaque étape clé du projet ? Il s’agit de passer d’une logique de « dépense subie » à une logique de « risque maîtrisé ».
Cet article s’adresse aux professionnels qui cherchent des solutions concrètes. Nous n’allons pas lister les matériaux à la mode, mais nous allons décortiquer les points de défaillance qui coûtent cher. De l’intelligence de la conception initiale à la sécurisation du procès-verbal de réception, découvrez comment transformer chaque contrainte réglementaire en un levier de maîtrise financière et opérationnelle.
Sommaire : Le guide du constructeur pour maîtriser les coûts de la RE2020
- Pourquoi l’orientation Sud-Ouest peut réduire vos besoins de chauffage de 20% ?
- Brique monomur ou ossature bois : quel choix pour une maison passive ?
- Comment réduire la durée d’un chantier de 2 mois grâce à la préfabrication ?
- Réception de chantier : les 5 points de contrôle que les clients oublient
- Maison connectée : quelle infrastructure prévoir avant de couler la dalle ?
- L’erreur des « matériaux verts » qui ne respectent pas la RE2020
- CCTP : comment décrire les prestations pour éviter les plus-values surprises ?
- Réception des travaux : comment obtenir le PV sans réserve pour débloquer les 5% de retenue ?
Pourquoi l’orientation Sud-Ouest peut réduire vos besoins de chauffage de 20% ?
Avant même de parler d’isolation ou de système de chauffage, la première source d’économie sur un projet RE2020 est gratuite : le soleil. Une conception bioclimatique intelligente est le levier le plus puissant pour réduire drastiquement l’indicateur Bbio (Besoin Bioclimatique). L’orientation des ouvertures n’est pas un détail, c’est le fondement de la performance. Une façade principale orientée vers le sud ou le sud-ouest maximise les apports solaires passifs en hiver, lorsque le soleil est bas. Selon une analyse approfondie sur l’orientation bioclimatique, cette simple décision peut générer une réduction de 10 à 30% sur la facture de chauffage.

Comme le montre cette visualisation, il ne s’agit pas seulement d’orienter les fenêtres, mais de penser l’ensemble : positionner les pièces de vie au sud, les pièces « tampons » (garage, cellier) au nord, et prévoir des protections solaires (brise-soleil, casquettes, pergolas) pour maîtriser les apports en été et éviter la surchauffe. Une étude de cas démontre qu’une maison avec 20% de surface vitrée bien répartie réduit ses besoins de chauffage de 15% sans surcoût. Les surcoûts initiaux de la RE2020 sont ainsi absorbés plus rapidement, transformant la contrainte réglementaire en un investissement rentable.
Brique monomur ou ossature bois : quel choix pour une maison passive ?
Le choix du système constructif est une décision stratégique qui impacte à la fois l’indicateur Bbio (performance thermique) et l’indicateur Ic_construction (impact carbone). La brique monomur et l’ossature bois sont deux approches performantes mais aux profils très différents. Comme le souligne Architecture Bois Magazine dans son article sur « L’isolation des maisons bois RE2020 » :
Le bois est 8 fois plus isolant que la brique et 12 fois plus isolant que le parpaing. Faire le choix d’un constructeur de maison contemporaine en bois permet, à isolation égale, de bénéficier d’un meilleur confort et des économies d’énergie.
– Architecture Bois Magazine, L’isolation des maisons bois RE2020
Cependant, la performance ne se résume pas à la seule résistance thermique du matériau. L’inertie, c’est-à-dire la capacité à stocker et à restituer la chaleur, est cruciale pour le confort d’été, un point renforcé par la RE2020. Le tableau suivant synthétise les arbitrages clés :
| Critère | Brique monomur | Ossature bois |
|---|---|---|
| Inertie thermique | Forte (confort d’été optimal) | Faible (nécessite compensation) |
| Résistance thermique | R = 4.5 m².K/W (50cm) | R flexible selon isolant |
| Impact carbone | Variable selon provenance | Favorable si bois local |
| Épaisseur habitable | Murs épais | Gain d’espace intérieur |
Le choix n’est donc pas binaire. Une ossature bois offrira un excellent bilan carbone (surtout si le bois est certifié et local) et une grande flexibilité d’isolation, mais nécessitera de compenser sa faible inertie par d’autres moyens (dalle lourde, murs de refend en maçonnerie). La brique monomur, quant à elle, apporte une inertie thermique naturelle très appréciable en été. L’arbitrage final dépendra de l’optimisation globale du projet, validée par une étude thermique poussée.
Plan d’action : points de contrôle qualité pour votre choix constructif
- Vérifier les certifications des artisans (ex: Pro-Paille, FeeBat) garantissant la maîtrise des techniques.
- Exiger les Fiches de Déclaration Environnementale et Sanitaire (FDES) de tous les matériaux pour valider leur impact carbone réel.
- Contrôler la continuité de l’isolation et le traitement des ponts thermiques aux points singuliers sur les plans d’exécution.
- Mandater un bureau d’étude thermique indépendant pour optimiser le couple matériau/isolant et ne pas dépendre de l’avis du seul fournisseur.
- Prévoir contractuellement des tests d’étanchéité à l’air en cours de chantier, et pas seulement à la fin.
Comment réduire la durée d’un chantier de 2 mois grâce à la préfabrication ?
Le coût d’un projet RE2020 n’est pas seulement lié aux matériaux, mais aussi à la durée du chantier. Les frais fixes (location de matériel, salaires, assurances) pèsent lourd dans la balance. Dans ce contexte, la préfabrication, notamment pour les maisons à ossature bois, devient un levier de compétitivité majeur. En déplaçant une partie de la construction en atelier (murs, charpente), on réduit considérablement les délais sur site et les aléas climatiques. Un chantier qui passe de 6 à 4 mois, c’est une économie directe sur les frais généraux et une livraison plus rapide au client.
Au-delà du planning, la préfabrication en atelier offre une maîtrise de la qualité d’assemblage bien supérieure à celle d’un chantier traditionnel. C’est particulièrement vrai pour un point névralgique de la RE2020 : l’étanchéité à l’air. Atteindre la valeur cible est souvent un défi. En atelier, les conditions contrôlées permettent d’assurer une pose parfaite des membranes et des adhésifs. Cette qualité se traduit par d’excellents résultats lors du test de la porte soufflante, garantissant le respect de la norme. En effet, la préfabrication est une méthode fiable pour atteindre sereinement les 0,6 m³/(h.m²) d’étanchéité à l’air requise, évitant ainsi des reprises coûteuses en fin de chantier.
L’argument du coût initial plus élevé de la préfabrication est à nuancer. Comme le souligne une analyse sur le sujet, les maisons à ossature bois peuvent avoir un coût global équivalent, voire moindre, grâce à cette rapidité de mise en œuvre. L’optimisation du planning et la réduction des risques de non-conformité sont des gains financiers qui compensent souvent l’investissement de départ. La préfabrication n’est plus une option, mais une stratégie de maîtrise des coûts et des délais.
Réception de chantier : les 5 points de contrôle que les clients oublient
La réception du chantier est le moment de vérité. C’est ici que vous validez la conformité de l’ouvrage aux exigences de la RE2020 et que vous débloquez le solde des 5%. Trop de maîtres d’ouvrage se focalisent sur les aspects esthétiques (peintures, rayures) et négligent les points techniques essentiels qui conditionnent l’obtention de l’attestation RE2020 finale. Un PV de réception signé sans réserve sur ces points peut vous priver de tout recours ultérieur. L’un des contrôles les plus critiques est le test d’infiltrométrie ou « test de la porte soufflante ».

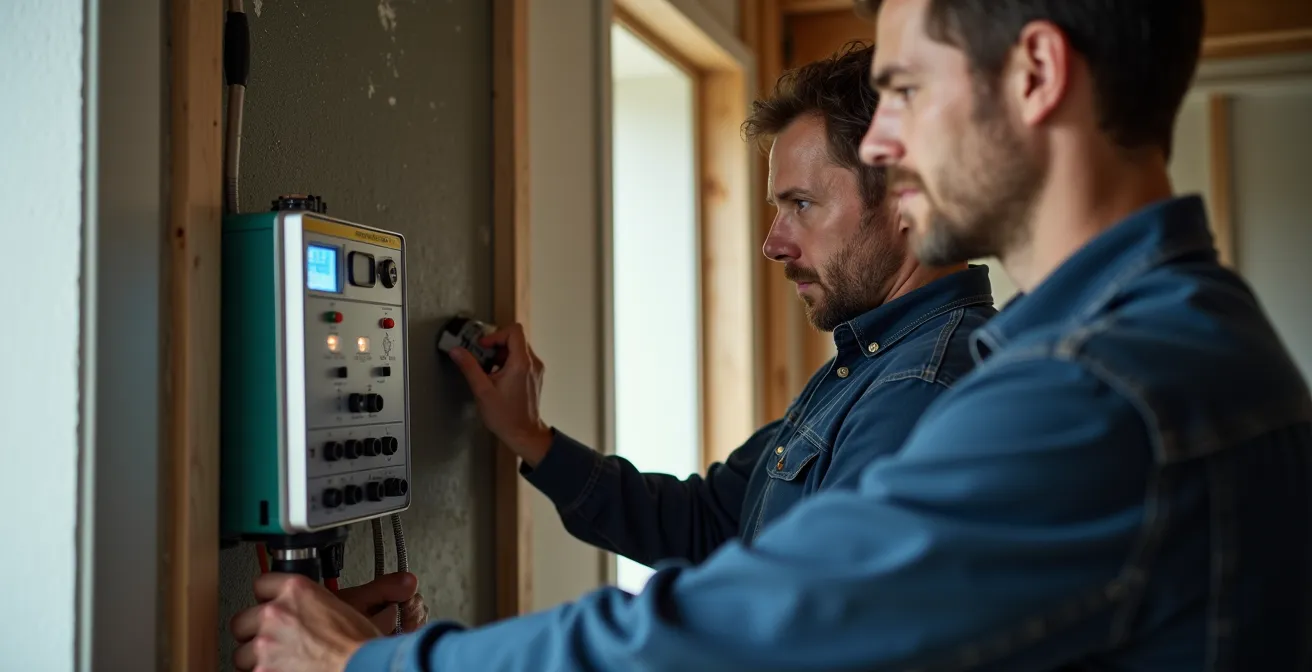

Ce test mesure la perméabilité à l’air de l’enveloppe du bâtiment. Le résultat doit être inférieur à la valeur maximale obligatoire de 0,6 m³/(h.m²). Exiger le rapport détaillé du testeur est non négociable. Un simple « conforme » ne suffit pas. Le rapport doit mentionner la valeur exacte obtenue. Une valeur proche du seuil (ex: 0,58) doit vous alerter sur la qualité de la mise en œuvre, même si elle est réglementaire. La robustesse de la performance dans le temps est en jeu.
Au-delà de l’étanchéité à l’air, d’autres points cruciaux sont souvent oubliés lors de la réception. Pour sécuriser votre projet, votre checklist de réception doit impérativement inclure :
- La vérification des débits de la VMC : L’opérateur doit vous fournir un rapport de mesures pièce par pièce (cuisine, SDB, WC) prouvant que les débits sont conformes à l’étude thermique. Une mauvaise ventilation dégrade la qualité de l’air et la performance énergétique.
- La remise du carnet d’entretien : La RE2020 impose la fourniture de consignes claires pour l’utilisation et la maintenance optimale des systèmes (chauffage, VMC).
- Le PV de mise en service du système de chauffage : Ce document, établi par l’installateur qualifié, atteste que l’équipement (PAC, chaudière) a été réglé et testé correctement.
- L’obtention de l’attestation RE2020 finale : Ne versez jamais le solde des 5% sans avoir obtenu ce document officiel, qui synthétise tous les contrôles et atteste la conformité réglementaire de la construction.
Maison connectée : quelle infrastructure prévoir avant de couler la dalle ?
La RE2020, en renforçant les exigences de sobriété, pousse implicitement vers un pilotage plus fin des consommations d’énergie. Une maison « connectée » ou « intelligente » n’est plus un gadget, mais un outil puissant pour optimiser la performance et le confort. Le pilotage automatique des protections solaires (volets roulants, brise-soleil orientables) en fonction de l’ensoleillement et de la température intérieure est un exemple concret qui aide à maîtriser le confort d’été sans recourir à la climatisation. De même, un gestionnaire d’énergie peut optimiser le fonctionnement du chauffage et de la production d’eau chaude sanitaire.
L’erreur la plus coûteuse est de considérer la domotique comme une finition, à décider en fin de chantier. L’infrastructure d’une maison connectée doit être pensée et intégrée avant même de couler la dalle de béton. Passer des gaines et des câbles dans une maison terminée est un cauchemar technique et financier. L’anticipation est la clé de la maîtrise budgétaire. La RE2020 abaisse le seuil du Bbio de 30% et intègre systématiquement le besoin de refroidissement, ce qui rend le pilotage actif des équipements indispensable pour atteindre les objectifs de sobriété énergétique.
Pour un coût marginal lors de la construction, prévoir l’infrastructure vous permettra, ou permettra à votre client, d’évoluer vers un système complet sans travaux lourds. Voici l’essentiel à prévoir avant la mise en œuvre du plancher :
- Installer des gaines vides de diamètre 40mm qui partent du tableau électrique vers tous les points stratégiques : fenêtres, coffres de volets, plafond (pour futurs capteurs ou éclairage connecté).
- Prévoir une alimentation électrique dédiée en 32A dans le garage ou à l’extérieur pour l’installation future d’une borne de recharge pour véhicule électrique, un poste de consommation majeur.
- Câbler l’infrastructure (bus ou Ethernet) pour le pilotage centralisé des protections solaires.
- Positionner des boîtiers d’encastrement pour les futurs capteurs de température, d’humidité ou de CO2 qui alimenteront le système de gestion intelligente.
- Anticiper le passage des câbles pour un gestionnaire d’énergie centralisé à proximité du tableau électrique.
L’erreur des « matériaux verts » qui ne respectent pas la RE2020
Avec l’introduction de l’indicateur carbone Ic_construction, une nouvelle forme de « greenwashing » est apparue. De nombreux matériaux se parent de l’étiquette « vert », « écologique » ou « naturel », mais cette appellation marketing ne garantit en rien leur performance au regard de la RE2020. Le seul document qui fait foi est la Fiche de Déclaration Environnementale et Sanitaire (FDES). Cette « carte d’identité » environnementale, vérifiée par une tierce partie, détaille l’impact du matériau sur tout son cycle de vie, de l’extraction des matières premières à sa fin de vie.
Se fier à une image de marque ou à une intuition est une erreur qui peut coûter cher en phase d’étude. Un matériau biosourcé importé de l’autre bout du monde peut avoir un bilan carbone final plus lourd qu’un matériau plus traditionnel mais produit localement et avec un processus de fabrication optimisé. L’analyse des FDES montre par exemple que l’impact d’une brique sur le bilan global d’un projet est limité. Selon une analyse de Wienerberger, on observe 3 à 5% d’impact global d’une brique sur un projet. La décision doit donc être basée sur des données objectives issues des FDES, et non sur des préjugés.
De plus, les filières industrielles investissent massivement pour réduire leur empreinte. Leurs efforts se traduisent par des améliorations continues des FDES. Comme l’indique le fabricant bio’bric à propos de ses produits :
Les recherches et investissements permettent de réduire l’impact carbone et vont voir une amélioration notable à horizon 2027 : -20%, grâce notamment à l’utilisation de 90% d’énergie décarbonée dans le processus de fabrication.
– Bouyer Leroux – bio’bric, Construction logements brique RE2020
La leçon pour le constructeur est claire : la maîtrise de l’Ic_construction passe par une veille active sur les FDES et un dialogue avec les fournisseurs, plutôt que par le choix de solutions « vertes » en apparence mais non documentées. L’arbitrage se fait sur la donnée, pas sur l’étiquette.
À retenir
- Conception Bioclimatique : L’orientation et la gestion des apports solaires sont les premiers leviers d’économie, agissant directement sur l’indicateur Bbio avant tout investissement matériel.
- Arbitrage Matériaux sur Données : Le choix entre des systèmes comme l’ossature bois ou la brique ne doit pas se baser sur des a priori, mais sur une analyse comparée des FDES (pour l’Ic_construction) et des performances thermiques (inertie, résistance).
- Sécurisation Contractuelle : Le CCTP est votre bouclier. Y inscrire des objectifs chiffrés, une obligation de résultat et des clauses de contrôle (tests, attestations) est la seule façon de se prémunir des plus-values et des litiges.
CCTP : comment décrire les prestations pour éviter les plus-values surprises ?
Le Cahier des Clauses Techniques Particulières (CCTP) est la pierre angulaire de la maîtrise budgétaire d’un projet RE2020. Un CCTP flou ou incomplet est une porte ouverte à toutes les plus-values. La phrase « réalisation conforme à la RE2020 » est insuffisante et dangereuse. Elle ne définit aucune obligation de résultat chiffrée. En cas de non-conformité détectée en fin de chantier, la recherche de responsabilité devient un imbroglio juridique et financier. Pour vous protéger, le CCTP doit être une véritable feuille de route technique et contractuelle.
La première étape est d’y inscrire noir sur blanc les objectifs de performance issus de l’étude thermique. Ne vous contentez pas des seuils réglementaires, visez une marge de sécurité. Le CCTP doit spécifier : « Objectif Bbio ≤ X », « Objectif Cep ≤ Y », « Objectif Ic_construction ≤ Z ». Cela transforme une simple obligation de moyens en une obligation de résultat pour l’ensemble des corps d’état. En cas de dérive, la responsabilité est clairement établie.
Au-delà des indicateurs globaux, le CCTP doit décrire précisément les prestations clés. Spécifiez la marque, le modèle et la performance attendue des équipements critiques comme la VMC ou la pompe à chaleur. Imposez l’inclusion des tests d’étanchéité et de la remise de l’attestation RE2020 finale dans le prix global et forfaitaire. Le non-respect de la RE2020 n’est pas une peccadille, la réglementation prévoit des sanctions sévères. Pour un promoteur, cela peut aller jusqu’à 45 000€ d’amende en cas de non-conformité. Voici les clauses essentielles à exiger :
- Inscription des objectifs chiffrés pour les indicateurs Bbio, Cep, et Ic_construction.
- Clause d’obligation de résultat avec pénalités financières en cas de non-atteinte des objectifs.
- Description précise (marque, modèle, performance) de la VMC, de la PAC et des systèmes de production d’énergie renouvelable.
- Inclusion du coût des tests d’étanchéité intermédiaires et finaux dans le marché de travaux.
- Clause de mise en conformité à la charge exclusive du ou des constructeurs défaillants.
Réception des travaux : comment obtenir le PV sans réserve pour débloquer les 5% de retenue ?
Le procès-verbal de réception sans réserve est le but ultime de tout constructeur. Il acte la fin du chantier, transfère la garde de l’ouvrage au client et, surtout, déclenche le paiement du solde des 5%. Dans le contexte de la RE2020, l’obtention de ce sésame ne dépend plus du hasard mais d’un processus de contrôle rigoureux mené tout au long du projet. L’atteinte des résultats minimaux est vérifiée selon une méthode de calcul précise et non-négociable. Attendre le jour J pour découvrir un problème est la pire des stratégies.
La clé est d’anticiper. Organiser une visite de pré-réception une à deux semaines avant la date officielle est une pratique essentielle. Cette visite, réalisée avec votre client et les entreprises, doit se faire checklist en main, en reprenant tous les points de contrôle RE2020 (rapports de tests, PV de mise en service, etc.). Cela permet d’identifier et de faire corriger les derniers défauts sans la pression du jour de la réception. C’est un acte de transparence qui instaure la confiance et désamorce les conflits.
Si des réserves sont malgré tout émises lors de la réception officielle, elles doivent être consignées de manière factuelle, précise et si possible chiffrée dans le PV. La retenue de garantie de 5% est alors votre principal levier pour obtenir la levée de ces réserves. Ne cédez pas à la pression de signer un PV sans réserve si des non-conformités RE2020 persistent. Le processus pour gérer efficacement la phase de réception inclut de conditionner la levée des réserves à la fourniture de l’attestation RE2020 finale. Documentez photographiquement chaque point de non-conformité pour objectiver les discussions. Le PV sans réserve n’est pas une formalité administrative, c’est l’aboutissement d’une démarche qualité parfaitement maîtrisée.
En intégrant ces stratégies d’anticipation et de contrôle, de la conception à la livraison, vous transformez la contrainte RE2020 en un avantage concurrentiel. La prochaine étape consiste à auditer vos propres processus et à intégrer ces points de contrôle pour sécuriser vos marges sur chaque nouveau projet.
